D 隧道工程

说   明

一、一般说明

 (一)本隧道工程定额开挖包括钻爆开挖、非爆开挖及出渣;衬砌包括混凝土衬砌、混凝土模板台车衬砌及制作安装、支护及防排水等项目。本定额适用于新建隧道工程,改(扩)建及大中修工程可参照使用。

 (二)采用盾构法掘进及有地下混凝土结构的工程项目,执行2020年《四川省建设工程工程量清单计价定额——城市轨道交通工程》相应定额项目。

 (三)隧道工程的钢筋和预埋铁制作和安装,按本定额“J钢筋工程”相应定额项目执行。

 (四)隧道洞内其他工程,采用2020年《四川省建设工程工程量清单计价定额》其他册的有关定额时,其人工费和机械费乘以系数1.2;隧道洞内定额项目用于洞外工程时,其人工费和机械费乘以系数0.8。

 (五)本定额未包括施工过程中发生的地震、瓦斯、坍塌、流砂、溶洞和涌水处理措施,以及其他特殊情况所需的费用,需要时可根据设计另行计算。

二、隧道开挖与出渣

 (一)平洞全断面开挖适用于坡度在5°以内的洞,斜井全断面开挖适用于坡度在90°以内的井,竖井全断面开挖适用于垂直度为90°的井。

 (二)平洞开挖与出渣不分洞长均执行本定额。斜井开挖与出渣适用于长度在100m内的斜井;竖井开挖与出渣适用于长度在50m内的竖井。

 (三)隧道钻爆开挖单头掘进长度按1000m考虑,超过1000m时,另按相应项目执行。

 (四)平洞各断面爆破开挖的施工方法,斜井的上行和下行开挖,竖井的正井和反井开挖,均已综合考虑。

 (五)洞内地沟爆破开挖项目,只适用于独立开挖的地沟,非独立开挖地沟不得执行本定额。

 (六)爆破材料现场的运输用工已包含在本定额内。

 (七)与平洞悬臂式掘进机配套使用的变压器、电缆的安拆、移动及摊销费已综合考虑在定额内,不再另行计算。

 (八)平洞出渣“人力、机械装渣、轻轨斗车运输”项目,已综合考虑坡度在2.5%以内重车上坡的工效降低因素。

 (九)平洞、斜井和竖井出渣,若出洞后,改变了运输方式,执行本定额“A土石方工程”相应项目。

 (十)竖井出渣项目已包含卷扬机、吊斗及吊架耗量,不再另行计算。

 (十一)斜井出渣项目已综合考虑出渣方向,无论实际向上或向下出渣均按本定额执行。若从斜井底通过平洞出渣时,其平洞段的运输应执行相应的平洞运输项目。

 (十二)斜井和竖井出渣,均包括洞口外50m运输,若出洞口后运距超过50m,运输方式未发生变化的,超过部分执行平洞出渣超运距相应项目。

 (十三)本定额按无地下水编制,如果施工出现地下水时,积水的排水费和施工的防水措施费另行计算。

 (十四)隧道洞口以外的工程项目和明槽开挖项目,执行本定额其他章节相应项目。

三、隧道衬砌

 (一)洞内现浇混凝土及钢筋混凝土边墙、拱部,喷射混凝土边墙、拱部,已综合考虑了施工操作平台和竖井采用的脚手架。

 (二)现浇混凝土及钢筋混凝土边墙、拱部衬砌,已综合考虑了先拱后墙、先墙后拱的衬砌方法。

 (三)现浇混凝土及钢筋混凝土边墙为弧形时,弧形段模板按边墙模板定额项目的人工费和机械费乘以系数1.2。砌筑弧形段边墙按定额项目人工费乘以系数1.07。

 (四)喷射混凝土是按湿喷工艺考虑,填平找齐、回弹、施工损耗已综合考虑在定额项目中。喷射钢纤维混凝土中的钢纤维掺量按照混凝土质量的3%考虑,当设计采用的掺入量与本定额不同或采用其他材料时可作换算,其余不变。

 (五)砂浆锚杆及药卷锚杆定额项目中未包括垫板的制作安装,按本定额“J钢筋工程”中预埋铁件执行。

 (六)临时钢支撑仍执行钢支撑相应定额项目。若临时钢支撑不具有再次使用价值时,可扣除钢支撑残值后一次摊销处理。

 (七)钢支撑中未包含连接钢筋数量,连接钢筋按本定额“J钢筋工程”相应定额项目执行。

 (八)砂浆锚杆及药卷锚杆按照φ22编制,若实际不同时,人工费、机械费应按照下表系数调整。

clip0057

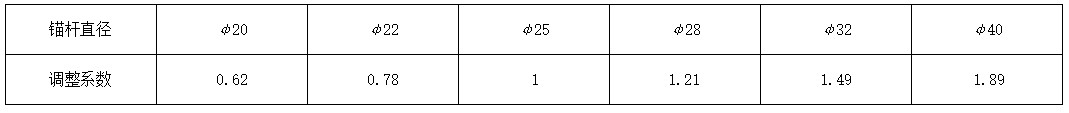

 (九)预应力锚杆按照φ25编制,若实际不同时,人工、机械应按照下表系数调整。

clip0058

 (十)本定额中防水板是按复合式防水板考虑的,如与设计的防水板材料不同时,允许按设计要求进行换算。

 (十一)本定额中止水胶式按照单条2cm²考虑,每米用量为0.3kg。如设计的材料品种及数量不同时,允许按设计要求进行换算。

 (十二)本定额中排水管材料如设计采用的材质、管径不同时,允许按设计要求进行换算。

 (十三)横向排水管是按2m/支编制,如设计长度不同时,允许按设计消耗量进行换算。



工程量计算规则



一、隧道开挖与出渣

 (一)隧道的平洞、斜井和竖井开挖与出渣工程量,按设计图示断面尺寸加允许超挖量以体积计算。

 若设计有开挖预留变形量,预留变形量和允许超挖量不得重复计算。当设计预留变形量大于允许超挖量时,允许超挖量按预留变形量计算;当设计预留变形量小于允许超挖量时,按允许超挖量计算。

clip0059

 (二)隧道内地沟的开挖和出渣工程量,按设计断面尺寸以体积计算。

 (三)平洞出渣的运距,按装渣重心至卸渣重心的距离计算。其中洞内段按洞内轴线长度计算,洞外段按洞外运输线路长度计算。

 (四)平洞弃渣通过斜井或竖井出渣时,应分别执行平洞出渣及平洞弃渣经斜井或竖井出渣相应项目。

 (五)斜井出渣的运距,按装渣重心至斜井口摘钩点的斜距离计算。

 (六)竖井的提升运距,按装渣重心至井口吊斗摘钩点的垂直距离计算。

二、隧道衬砌

 (一)现浇混凝土衬砌工程量按照设计图示尺寸体积加允许超挖量以体积计算,不扣除0.3m³以内孔洞所占体积。

 (二)石料衬砌工程量按照设计图示尺寸以体积计算。

 (三)隧道边墙为直墙时,以起拱线为分界线,以下为边墙,以上为拱部;隧道为单心圆或多心圆断面时,以拱部120°为分界线,以下为边墙,以上为拱部。

 (四)模板工程量按模板与混凝土接触面积以面积计算。

 (五)模板台车移动就位按每浇筑一循环混凝土移动一次计算。

 (六)喷射混凝土工程量按设计图示尺寸以面积计算。

 (七)砂浆锚杆及药卷锚杆工程量按设计图示锚杆理论质量以重量计算;中空注浆锚杆、自进式锚杆、预应力锚杆按设计图示尺寸以长度计算。

 (八)钢支撑按设计图示尺寸理论质量以重量计算。

 (九)管棚、小导管按设计图示尺寸以长度计算。

 (十)注浆按注浆浆液体积计算。

 (十一)防水卷材按设计图示尺寸以面积计算,防水卷材搭接长度已包含在消耗量子目中,不另计算。

 (十二)细石混凝土保护层按设计图示尺寸以体积计算。

 (十三)止水带(条)、止水胶按图示尺寸以长度计算。

 (十四)排水管按图示尺寸以长度计算。

 (十五)横向排水管按设计图示数量以支计算。


· 成都鹏业软件股份有限公司

· 地址: 四川省成都市府城大道西段399号天府新谷9号楼5F

· 电话:(028) 85256650-8600,8601,8602,8603,8606,8607,8608,8609

· 全国统一服务热线 '400-660-9908  在线服务QQ号码 4006609908

· 网址: http://www.PengYe.com.cn

· 邮件: support@PengeSoft.com.cn
